医用病房内的气体主要有氧气、压缩空气和负压吸引。氧气用于患者呼吸支持,压缩空气用于驱动呼吸机等设备,负压吸引用于清除患者体内的痰液等分泌物。在某些特殊病房,例如手术室或ICU,可能还会使用到氮气或氧化亚氮等气体。

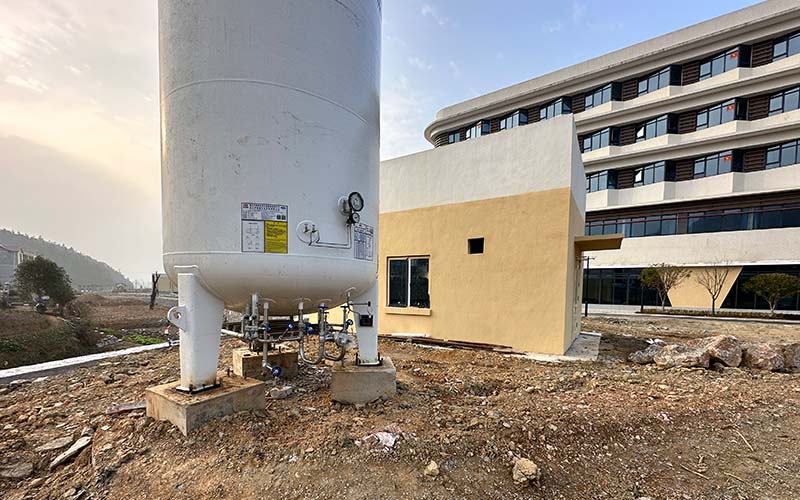

这些气体的供应依赖于一套完整的管道系统。系统始于气源。氧气通常来自医院中央供氧站的液氧储罐或氧气汇流排;压缩空气由中央空压机组的空气经过干燥和过滤后提供;负压吸引则由中央真空泵站产生。这些气源设备均安装在独立的机房内,机房需满足防火、通风和设备维护的空间要求。

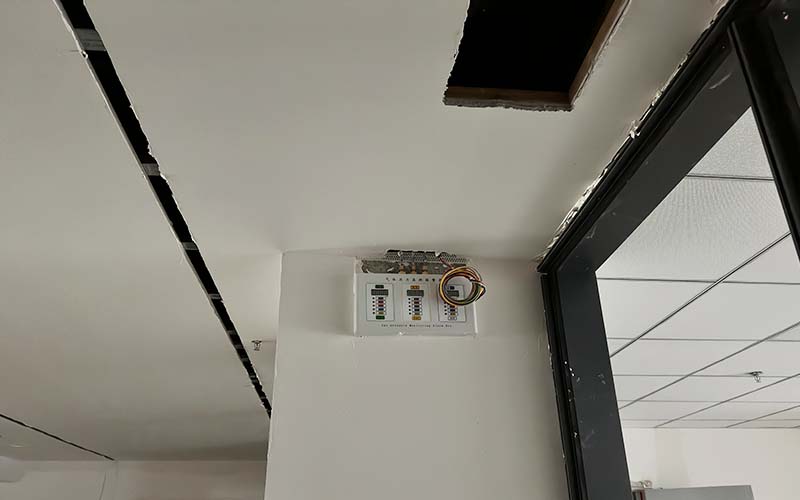

从气源出发,气体通过管道网络输送至各个病房。管道通常采用铜管,在输送氧气前必须经过严格的脱脂清洗,以消除火灾隐患。管道主要安装在公共区域的吊顶内、管道井或专用的管槽中,避免穿越病房内部。不同气体的管道需保持规定的平行间距,并全程配有清晰的标识。
在管道的特定位置需要安装阀门、减压器和过滤器等附件。阀门用于分段控制气源;减压器将管道内较高的输送压力降至临床使用的安全压力;过滤器则主要安装在压缩空气管路中,以确保空气的洁净度。

管道的末端是病房内的设备带或墙装终端。每个气体出口都是一个专用的快速插接阀,不同气体的接口设计截然不同,防止误接。设备带上通常并排安装着氧气、压缩空气和负压吸引的出口,并配有电源插座和照明灯。
施工安装过程需遵循严格规范。施工单位必须具备相应资质。施工前要审查图纸并进行技术交底。所有材料必须是医用气体专用产品,并有合格证明。氧气管道安装时,施工人员需穿着无油工作服,使用专用无油工具。管道的焊接须采用氩弧焊等高质量工艺。安装过程中,管道开口处需临时封堵,防止杂物进入。
管道系统安装完毕后,必须进行压力测试,确保无泄漏。随后要进行彻底的吹扫,清除施工残留物。系统正式启用前,还需进行最终检验,包括检测管道气体的纯净度、含油量及细菌含量等指标。

施工期间的安全管理尤为重要。动火作业必须办理许可,现场配备消防器材。在运行中的医院施工时,需设置明确的施工区域警示,并尽量避开医疗活动高峰时段。系统在未正式交付前,所有终端出口应有醒目标记,以防医护人员误用。
整个系统完成后,由施工方、院方及监理方共同验收。验收合格后,施工单位需移交完整的技术档案,并对医院工程人员进行系统操作培训。此后,该医用气体系统方可投入临床使用。
