PCR实验室四个区压力 PCR实验室装修改造建设工程

行业资讯 1171

PCR实验室简介与用途:基因扩增实验又称PCR实验,其特点是能将微量的DNA大幅增加,PCR是分子生物学研宄和实验的常规方法,广泛应用于医学生物学各个领域,如:PCR核酸检测,检验艾滋病,乙型肝炎,禽疫病,癌基因的检测和诊断,DNA指纹,个体识别,亲子鉴别及法医物证,动植物检疫,动物及其衍生产品检测,动物饲料,化妆品食品卫生检测,转基因作物与转基因微生物检测等。

PCR实验室建设设计依据

《医疗机构临床基因扩增管理法》2010

《生物安全实验室建筑技术规范》GB50346-2011

《洁净厂房设计规范》GB50073-2013

《高效空气过滤器》GB13554-2008

《实验室生物安全通用要求》GB19489-2019

《微生物和生物医学实验室生物安全通用准则》WS233-2002

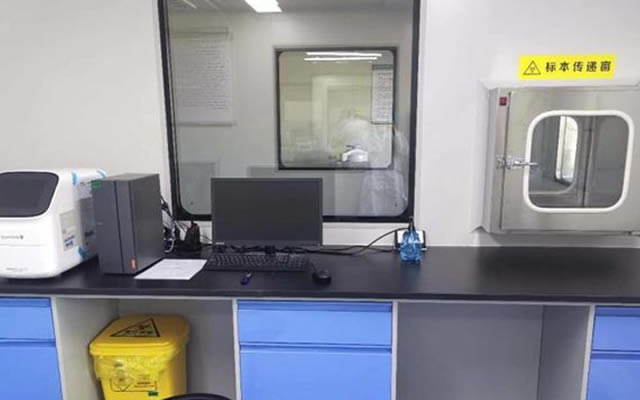

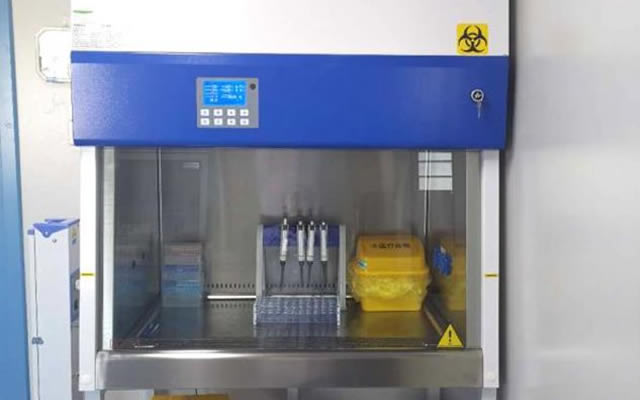

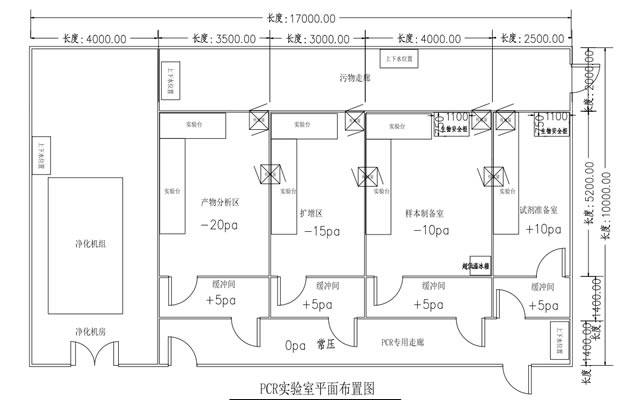

PCR实验室平面布局: 基因扩增实验室又称PCR实验室,实验室原则上分为四个单独的工作区域,前两区为扩增前区,后两区为扩增后区。扩增前区与扩增后区应严格分开。实验材料,试剂,记录纸笔,清洁材料等,只能从扩增前区流向扩增后区,即从试剂准备区->样品处理区->扩增区->扩增产物分析区,不得逆向流动。实验室的气流也应从扩增前区流向扩增后区,不得逆向流动。各工作区域应设置缓冲间,工作间与缓冲间之间宜安装连锁装置。不同功能的核酸检验工作区应是分隔独立的工作室,并有明显的标志,各区间不能直通。各区之间如果是紧密相连,需安装物晶传递窗。每个工作区域的顶部应安装紫外灯,紫外灯的波长为254 nm,安装数量为每20 m2安装一支40W的紫外灯。

实验室较为理想的布局模式为有一个专用走廊,试剂准备区、标本制备区、扩增区和产物分析区很规范地排列在一起,前三个区各有一个缓冲间,可供换工作服和工作鞋使用,顶上可装ー紫外灯。内实验区域设为正压或常压状态,缓冲间内设为负压状态(可上设一抽风装置),使这三个区的空气流向为由实验区域内向外,缓冲间内通向内实验室和走廊的门可安装一种连锁装置,当一个门打开时,另一门必须处于关闭状态,防止出现两个门同时打开的情况。产物分析区可不设缓冲间,但应设为负压状态(装一个排风扇即可),使空气流向由外向内,以防止扩增产物的随空气流出。每一区域都须有明确的标记,工作按试剂准备区、标本制备区、扩增区至产物分析区单一流向进行,各区的仪器设备包括工作服、鞋、实验记录本和笔等都必须专用。

四个区域必须是相互独立的;各区的仪器设备及各种物品必须是专用的;各区完全独立,缓冲间可有可无。如为一个区套一个区的模式,区间不能直通,应有缓冲间,供换工作服及鞋子用,并保证两个区域间始终处于完全的分隔状态;产物分析区应安装排风扇或其它抽风装置,维持负压。

实验室空调通风系统设计及压力控制:各个区域之间应具备单向的实验工艺流,物流,人流与气流,形成单向流程的保护屏障,避免实验之间的相互干扰,防止核酸气溶胶对实验过程造成污染产生假性结果。PCR实验室并没有严格的净化要求,但是为避免各个实验区域间交叉污染的可能性,宜采用全送全排的气流组织形式。同时,要严格控制送、排风的比例以保证各实验区的压力要求。

我公司承接PCR实验室装修改造建设工程,包括PCR实验室装修建设改造的墙体,净化空调新风机组,智能排风与消毒灭菌机组以及PRC实验室实验设备的销售与工程安装服务。

上一篇: 下一篇:

相关推荐

  • 医院中心供氧系统设计采购和安装施工流程

    1226

    客户提出要求并提供建筑工程图纸或统一设计关于中心供氧系统安装的具体图纸,我方技术人员先进行图纸设计及参数审核客户审核我公司设计的图纸,如果发现有差错或不准确之处,将提供修改意见,我公司根据客户意见进行图纸修改。以上过程将反复若干次,直到客户确认图...

    查看全文
  • 山西中心供氧安装 太原医院供氧系统设备厂家

    1223

    山西医院医用中心供氧设备厂家安装,提供太原医院呼叫对讲系统,大同医用中心供氧系统设备,临汾医用气体工程设备批发与安装施工服务,山西吕梁医用设备带,长治病房吸氧系统设备,朔州医用中心供氧负压吸引压缩空气系统设备工程厂家提供安装施工服务。中小型太原医...

    查看全文
  • 医用中心供氧系统操作流程

    1518

    医用中心供氧是指将氧气房的氧气通过管道输送到用氧终端,在终端通过设备带氧气端口连接湿化瓶、鼻导管等给患者输氧,以满足患者的用氧需求。在中心供氧端进行操作时,要严格按照标准来操作。

    查看全文
  • 医院中心供氧系统的规划

    1147

    随着医疗水平的不断发展进步,医院的配套设施也越来越齐全,不论是新建的医院,还是之前建立的老医院,都在不断完善各种的医疗设备,其中中心供氧系统是需求量最大的一种,因此在安装中心供氧系统时,前期最重要要的准备工作就是用氧规模的确认,这是医疗设备工程人...

    查看全文
展开更多
